EMR - Parc éolien de Dieppe-Le Tréport : un chantier en phase finale
13 avril 2026 – France Info
[…] Le Parc éolien en mer de Dieppe – Le Tréport entre dans sa phase finale d'installation. Les premières turbines doivent être posées à partir de mai 2026, pour une mise en service complète prévue en fin d'année, dans le cadre d'un projet structurant pour la production d'énergie renouvelable en Normandie.
Un projet industriel d'envergure
Le parc comprend 62 éoliennes de 210 mètres de hauteur, d'une puissance unitaire de 8 MW. A terme, il doit produire l'équivalent de la consommation électrique de 850 000 personnes, soit environ les deux tiers de la Seine-Maritime.
Les installations sont situées à 15 à 16 km des côtes, avec un espacement de plus d'un kilomètre entre chaque machine.
Une installation progressive en mer et à terre

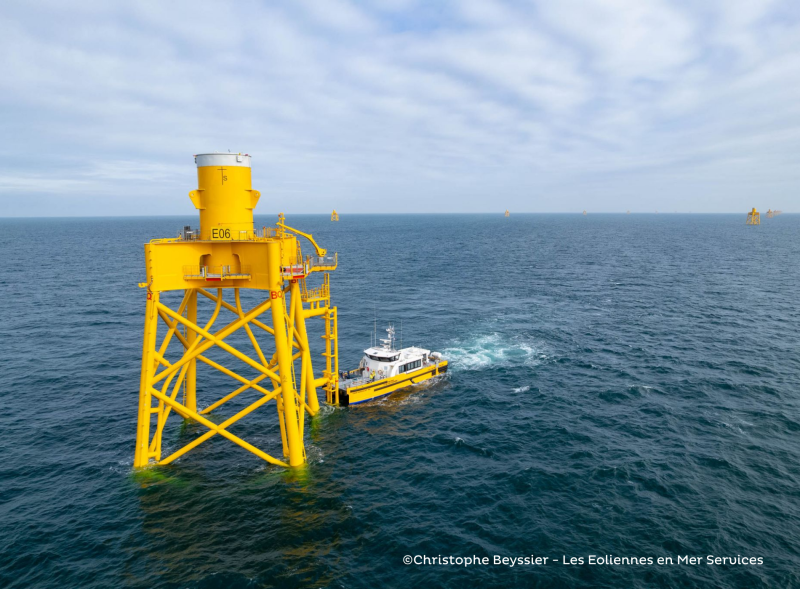

A mi-avril, 35 fondations étaient déjà installées, avec une poursuite des travaux jusqu'à l'été. L'assemblage complet d'une éolienne peut être réalisé en deux jours.
Parallèlement, les infrastructures terrestres et les recrutements avancent, avec environ 60 emplois annoncés pour l'exploitation et la maintenance.
Sur le même thème :
Eolien en mer : production attendue dès juin 2026 à Dieppe – Le Tréport
20 avril 2026 – Le Journal des Entreprises
[…] Le projet de Parc éolien en mer de Dieppe – Le Tréport, d'un montant de 2,7 milliards d'euros, respecte son calendrier et pourrait produire ses premiers kilowattheures dès juin 2026, avant une mise en service complète en fin d'année.
Un chantier structuré et avancé
Le parc prévoit l'installation de 62 turbines de 8,2 MW pour une puissance totale de 500 MW, soit une production annuelle estimée à 2 000 GWh.
A mi-avril 2026, plus de la moitié des fondations (35 sur 62) étaient installées. Chaque structure, de type « jacket », mesure 55 mètres de haut pour 2 000 tonnes.
Une montée en puissance progressive
Les premières turbines doivent être installées à partir de mai 2026, avec une mise en service au fil de l'eau. L'électricité produite pourra être injectée sur le réseau dès les premières installations.
Le projet mobilise également une base de maintenance d'environ 60 salariés, chargés du suivi des installations.
