Au large de Fécamp, la sous-station du parc éolien en cours de raccordement

Mer et Marine – 14 septembre 2022

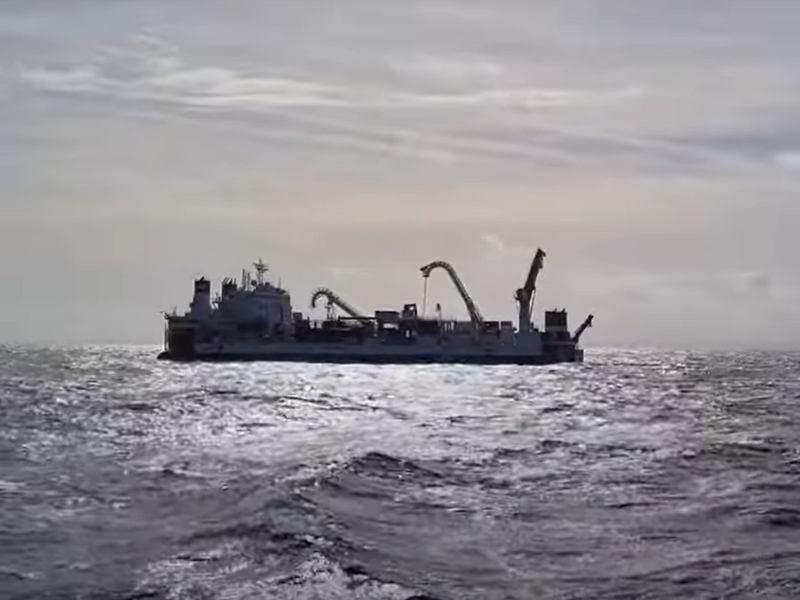

[…] RTE mène ses dernières opérations en mer pour le raccordement du parc éolien en mer de Fécamp. La connexion des câbles électriques sous-marins à la sous-station électrique en mer se poursuivra jusqu’en octobre prochain. Une étape qui couronne deux années de travaux.
Pour RTE (Réseau de transport d'électricité), il s'agit d'installer deux câbles d'export de 225 000 volts parcourant 50 km, dont 18 sous la mer. Partant de la sous-station, ils atteignent le rivage au port de Fécamp et rejoignent, sous la terre, le poste de Saineville-sur-Seine, à 32 km. RTE créé aussi une nouvelle liaison souterraine de 12 km vers le poste électrique de Pont-Sept, au Havre.
« Une des spécificités du raccordement du parc éolien en mer de Fécamp, c'est le choix de l'atterrage », explique Alexandre Irle, Directeur du projet de raccordement du parc éolien en mer de Fécamp chez RTE. « Nous étions obligés de le faire hors des zones de falaises pour des raisons techniques. Cela nous a obligé à aller dans le port de Fécamp qui se trouve aussi être un tracé au plus droit depuis le parc. Il a fallu faire des travaux de génie civil portuaire assez importants qui ont démarré en février-mars 2021 et devraient se terminer fin 2022 ». Une fois les deux câbles connectés à la sous-station, les phases d’essais débuteront pour une mise en service du raccordement électrique au printemps 2023.
